Дашборд
Дашборд — экран руководителя. Он отвечает на три вопроса: сколько заказов в работе, как загружен цех на ближайшие недели и что уже просрочено.
Где найти
Путь в меню: Производство → Дашборд.

Раздел виден, если у аккаунта подключён модуль «Панель руководителя» и у роли есть право «Панель руководителя / Дашборд» (21101). Администратор аккаунта видит его всегда.
Как читать экран

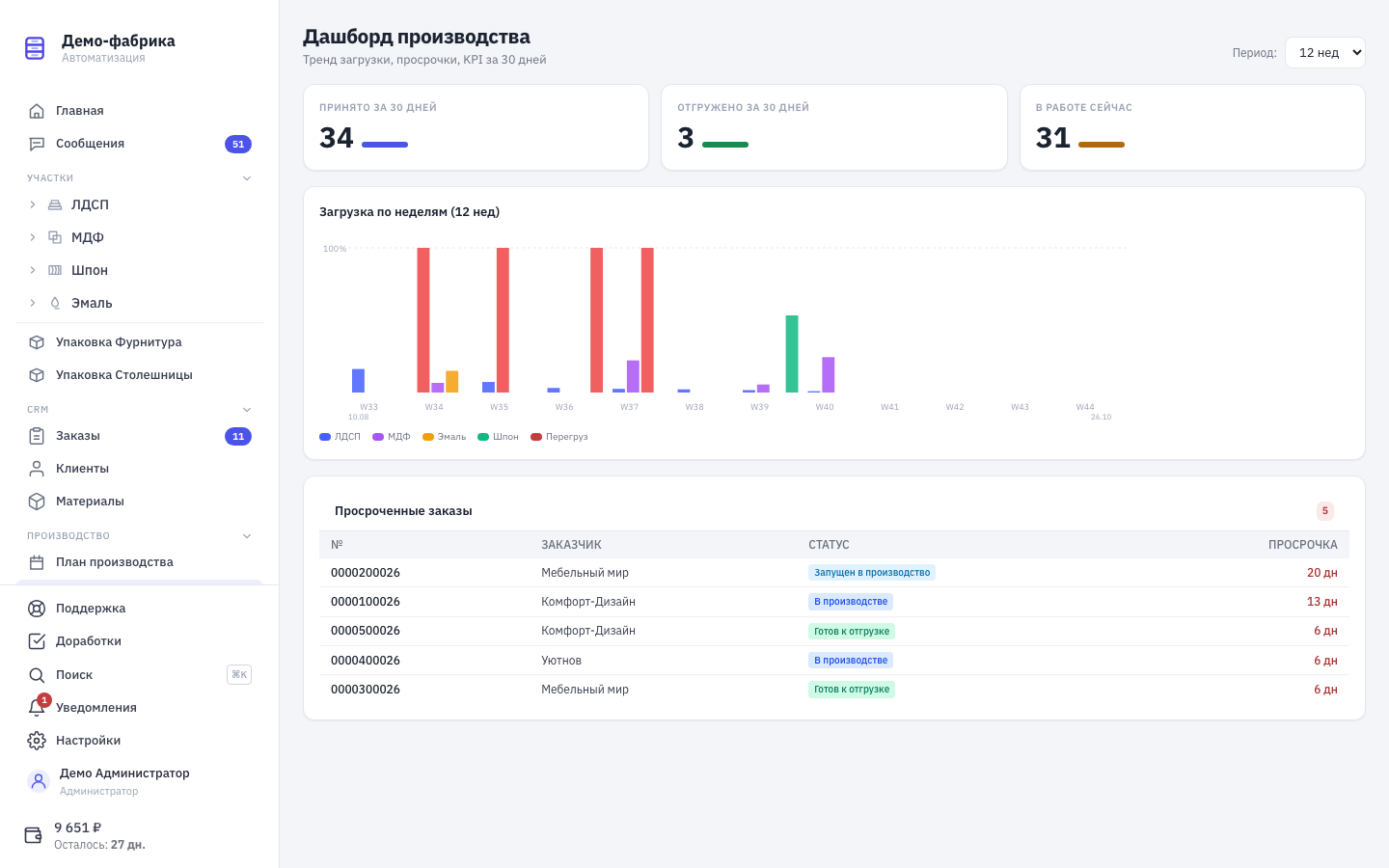

Показатели за 30 дней
Три плитки сверху:
| Плитка | Что считается |
|---|---|
| Принято за 30 дней | Заказы, у которых дата приёма попадает в последние 30 дней |
| Отгружено за 30 дней | Заказы в конечном статусе, созданные за последние 30 дней |
| В работе сейчас | Все заказы, которые ещё не в конечном статусе |
Конечный статус — тот, у которого в настройках статусов включён признак «Конечный» (обычно «Отгружен» и «Отклонён»).
Загрузка по неделям
Столбчатый график: на каждую неделю — по столбику на каждый участок, у которого задана недельная мощность. Высота столбика — доля от мощности, пунктирная линия сверху — 100 %. Столбик красный, если загрузка превысила мощность.
Наведите курсор на столбик — появится подсказка с названием участка и цифрами «загружено / мощность».
Период выбирается в правом верхнем углу: 4, 8, 12, 26 или 52 недели. Отсчёт всегда идёт от текущей недели вперёд.
Под графиком — легенда с цветами участков и отдельной пометкой «Перегруз».
Просроченные заказы
Таблица заказов, у которых дата «Выдать до» уже прошла, а заказ ещё не в конечном статусе. Значок рядом с заголовком показывает общее число просрочек, в таблице — первые десять, отсортированные от самых старых.
Колонки: номер, заказчик, статус, просрочка в днях. Нажмите на строку — откроется карточка заказа.
Если просрочек нет, вместо таблицы будет надпись «Просрочек нет».
Частые ошибки
- «Участки с мощностью не настроены». График строится только по участкам с заданной недельной мощностью. Задайте её в Настройки → Участки и операции.
- «Нет данных» вместо графика. В выбранном периоде нет ни одной недели с заказами — увеличьте период.
- Плитка «Отгружено за 30 дней» выглядит странно. Это приблизительная оценка: считаются заказы в конечном статусе по дате создания, а не по дате фактической отгрузки. Точные цифры отгрузки смотрите в отчётах склада.
- Заказ просрочен, но его нет в таблице. В таблице показываются первые десять; общее число видно на значке рядом с заголовком. Полный список удобнее смотреть в плане производства или в списке заказов.
